凯凯水电站主厂房桥机主梁成功吊装

当地时间8月29日,由中国能建葛洲坝集团承建的安哥拉凯凯水电站顺利完成主厂房桥机主梁吊装工作,标志着项目正式进入机电与金属结构安装阶段。

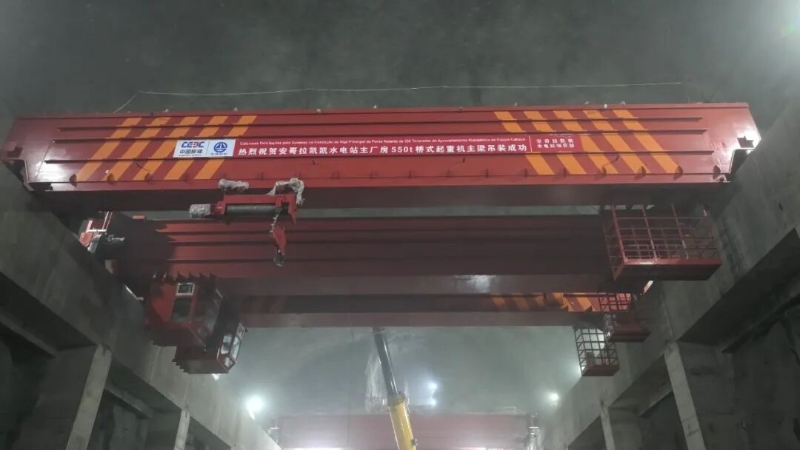

作为大型机电设备安装与检修的核心装备,主厂房桥机单根主梁重量达73吨,且受厂房高度限制,常规吊装方法难以适用,吊装难度较大。经公司与项目部专家多次研究,决定采用两台符合要求的重型汽车吊进行抬吊作业。

针对主厂房净空有限的挑战,项目团队以严谨科学的态度反复优化吊装方案,多次组织专项会议并进行五轮图纸模拟,将误差控制在最小范围。

面对工期紧张和作业空间受限等多重压力,项目部通过提前谋划与精细准备,显著提升工作效率,原定8天的吊装任务仅用6天便圆满完成,为后续施工争取了宝贵时间。

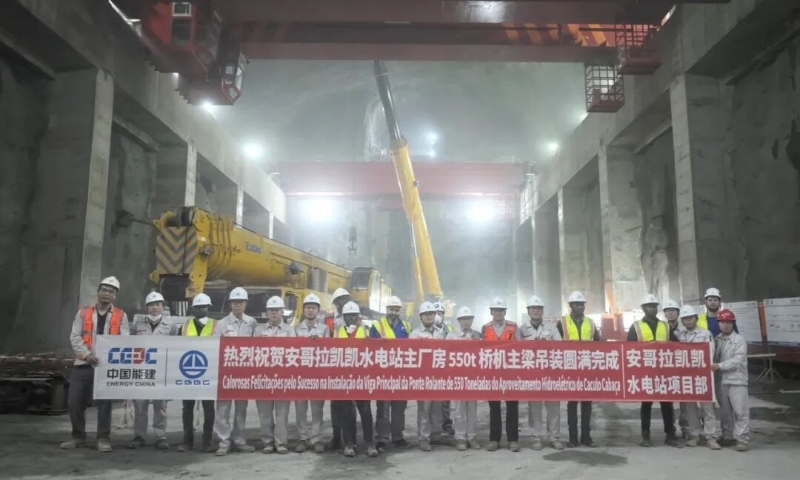

本次主梁成功吊装是凯凯水电站建设的重要里程碑。随着机电金结安装全面启动,项目迎来新一轮建设高潮。下一步,项目团队将继续秉持精益求精的态度,严控质量与安全,确保项目高质量建成投运,为安哥拉能源建设及中非能源合作注入新动力。
